РИР Энерго в Воронеже готовит к новому отопительному сезону концессионные котельные и тепловые сети
Филиал «РИР Энерго»-«Воронежская генерация» в ходе подготовки к отопительному сезону 2025-2026 реализует мероприятия, утвержденные производственной программой.
В котельной на улице Богдана Хмельницкого специалисты проводят капремонт одного из двух водогрейных котлов с заменой его конвективной части. Демонтаж старого оборудования и установка новой трубной системы позволит увеличить производительность котла и обеспечит его безопасную работу.

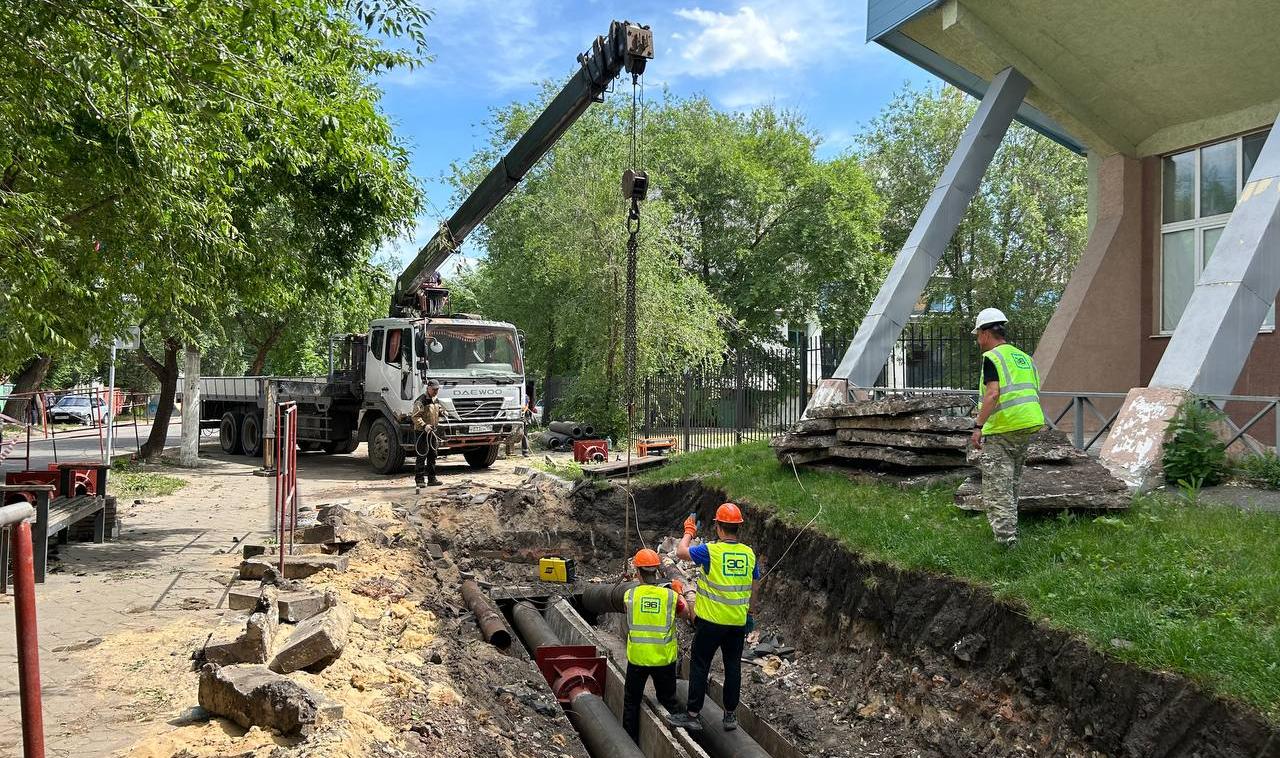

Специалисты подрядной организации уже завершили работы по капитальному ремонту трубопровода в микрорайоне ВАИ. Они заменили 420 метров трубопровода, увеличив его диаметр с 200 мм до 325 мм. Благодаря этому будет повышено качество предоставляемых услуг и появится возможность переключения потребителей с котельной ВАСО на котельную на Туполева, 31К.
На улице 45 стрелковой дивизии выполнен капительный ремонт участка распределительной тепловой сети длиной 288 метров с выносом ее с территории школы №102.
Во всех районах города на 19 участках теплосетей ведется их техническое перевооружение с применением предизолированных и пластиковых трубопроводов. Это позволит увеличить эффективность и надежность системы теплоснабжения, а также продлить срок эксплуатации сетей.
В общей сложности воронежский филиал АО «РИР Энерго» в 2025 году заменит более 9 км трубопроводов в зоне концессии. На ремонт и реконструкцию концессионных объектов будет направлено почти 480 млн рублей.
Всего на обновление теплоэнергетического комплекса в Воронеже «РИР Энерго» направит почти 1,8 млрд рублей.
